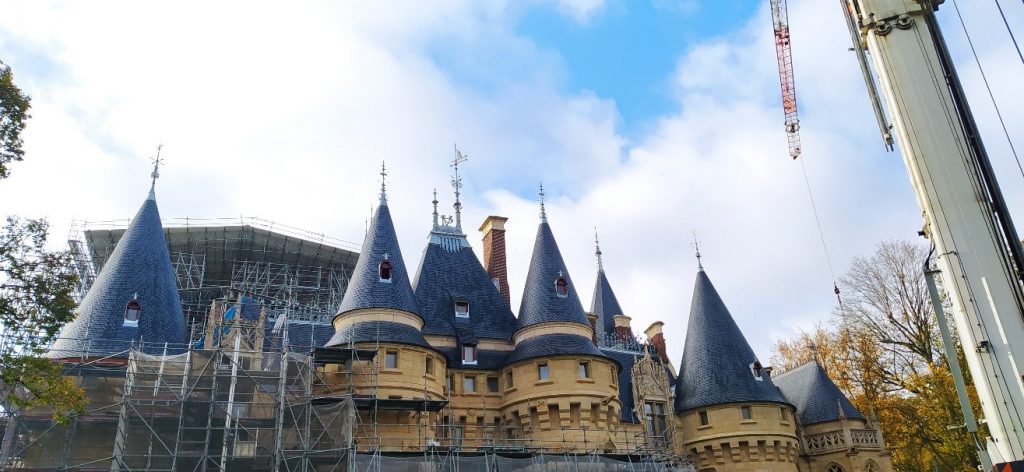

TRAVAUX EN COURS
2020

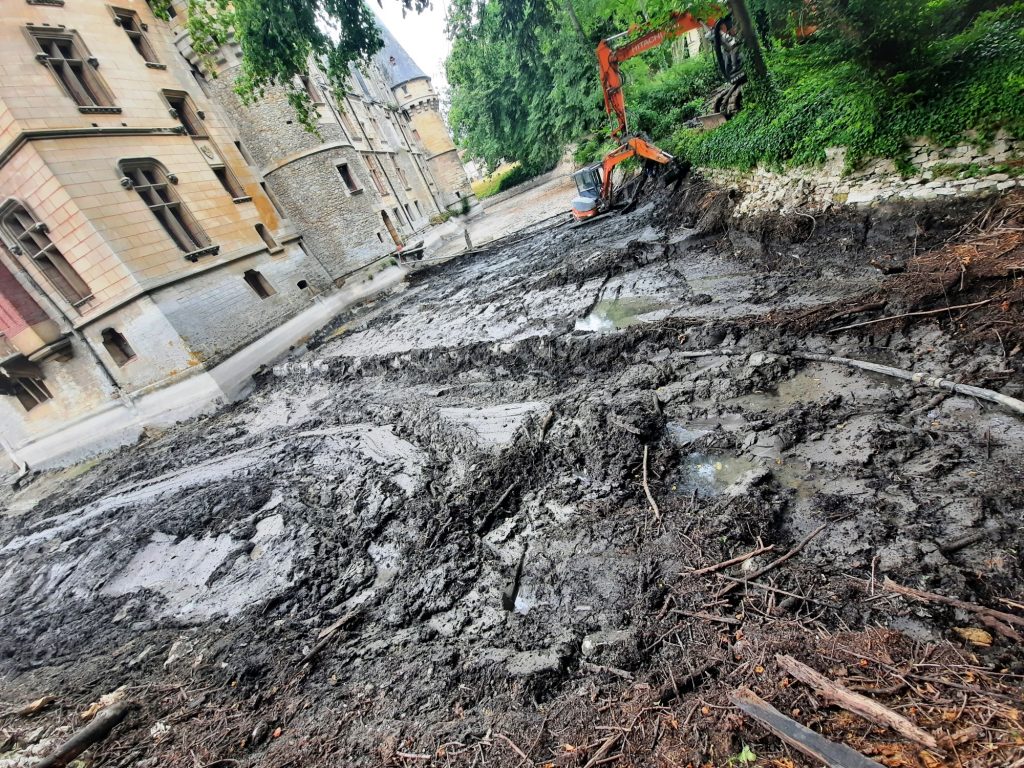

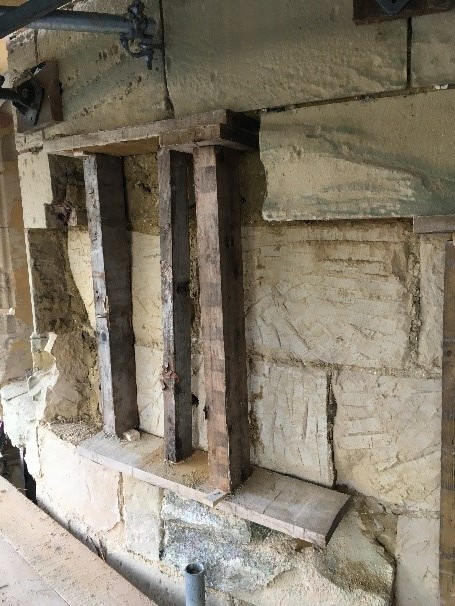

Curage des douves
2020

Juillet 2020, début du montage de l’échafaudage
2020

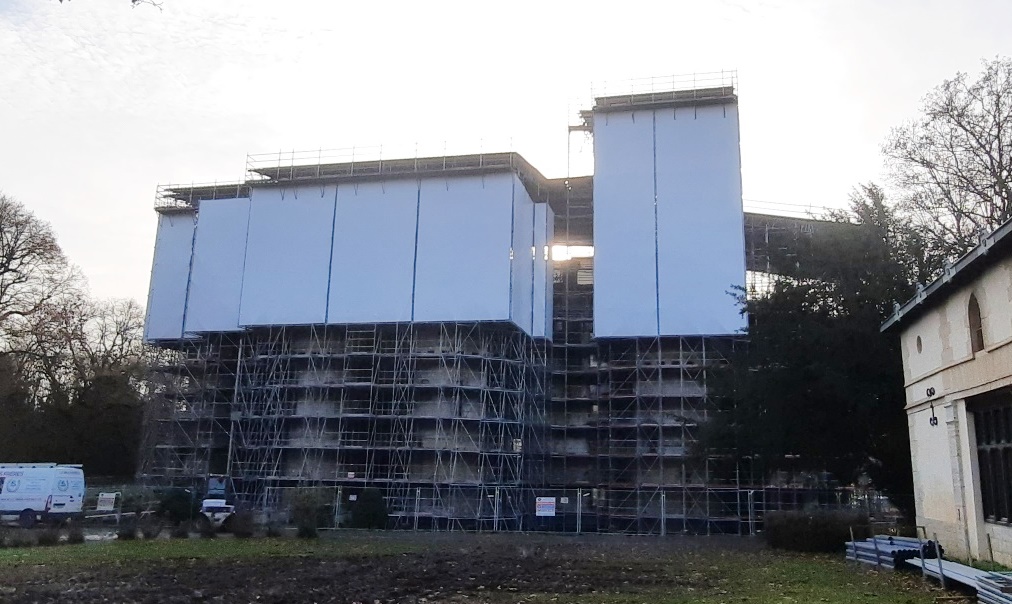

Octobre 2020 mise en place du parapluie
2021
Début 2021 , Les échaffaudages et le parapluie de la première phase sont en place.
Janvier/Mars 2021

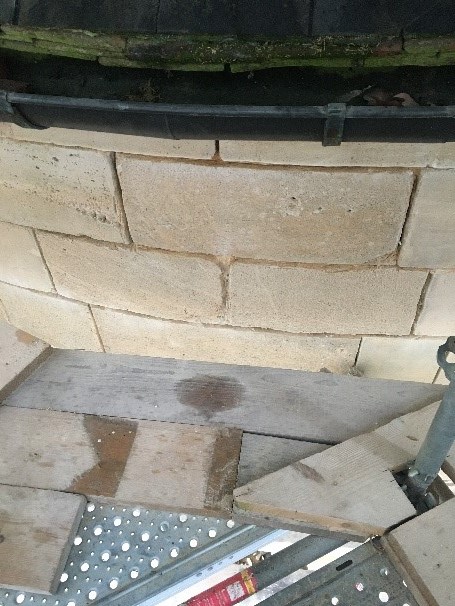

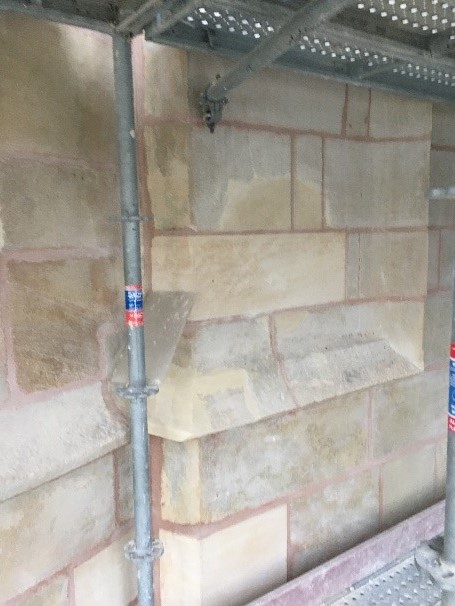

Curage, nettoyage et remplacement des pierres en façade
Février/Avril 2021

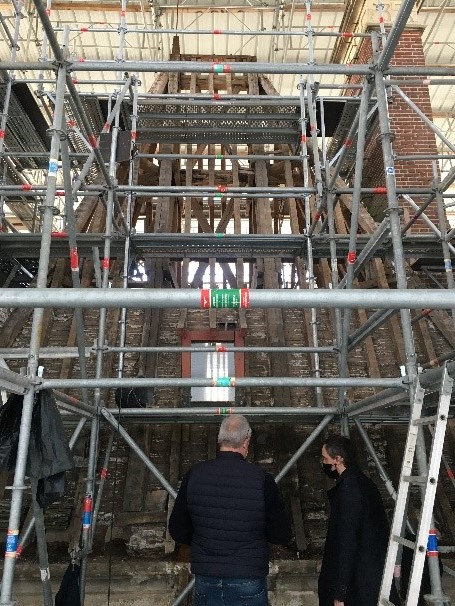

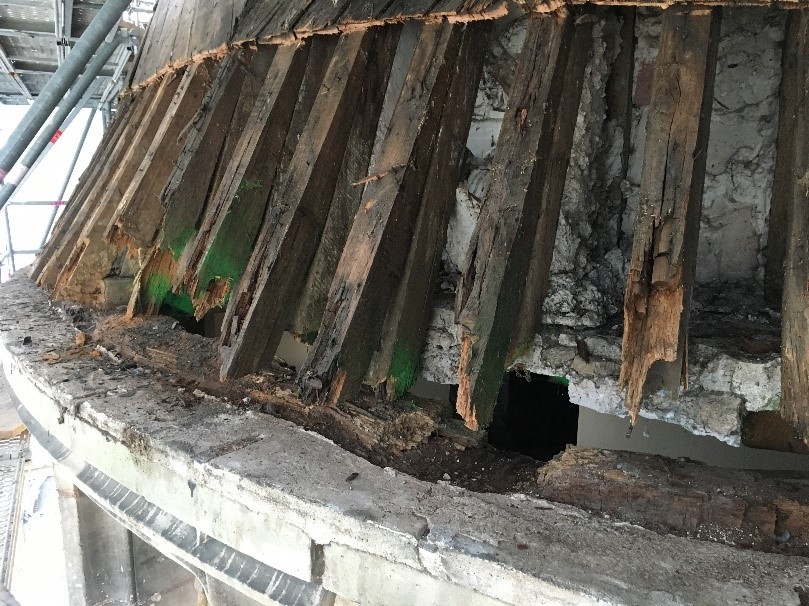

Découverture et mise à nu des charpentes
Juin/Juillet 2021

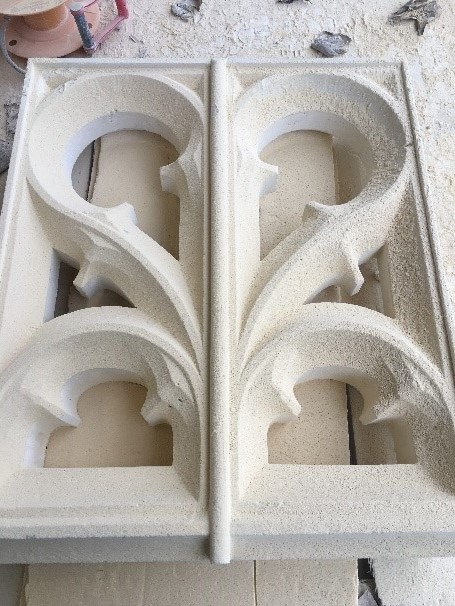

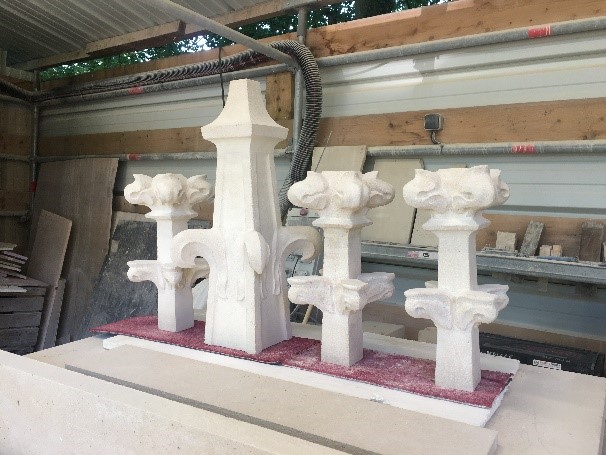

Prise de cotes, création de gabarits pour les ornements de toiture
Mai/Décembre 2021

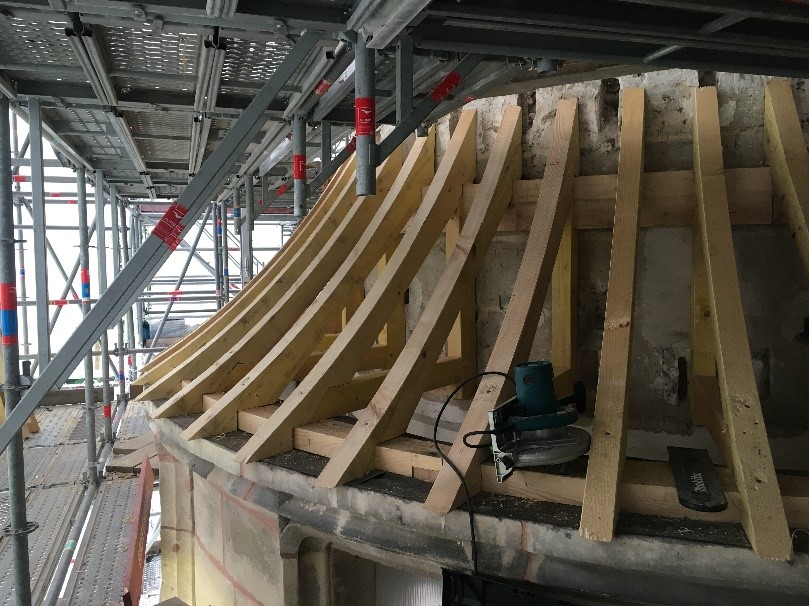

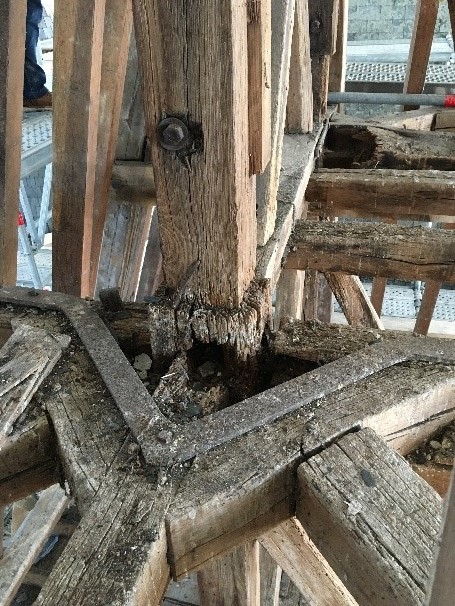

Reprise des charpentes et essais de couverture

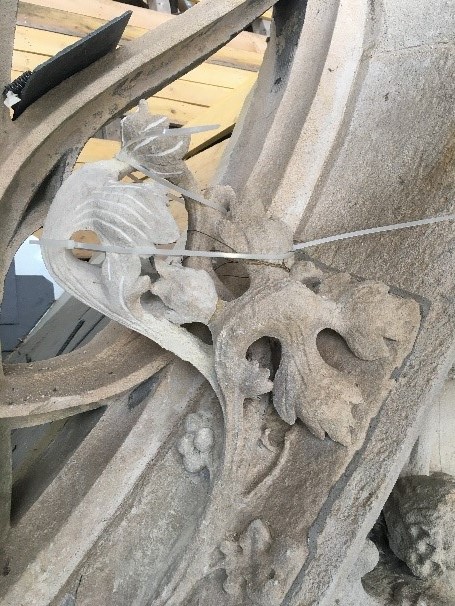

Nettoyage des façades, essais de joints et démarrage des sculptures des nouveaux éléments
Mars 2022

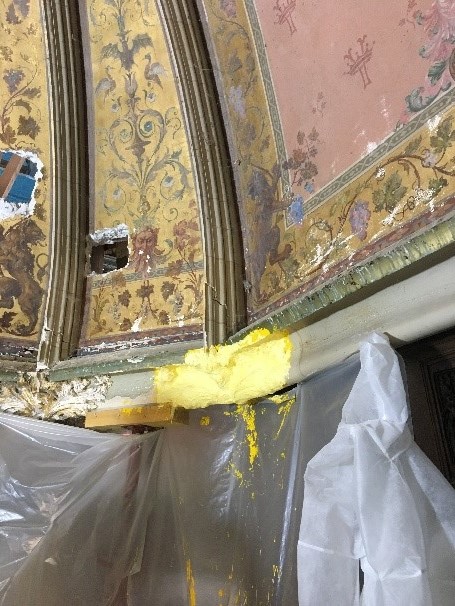

Etude des décors peints et relevés préalables aux travaux de la tour carrée
Avril 2022

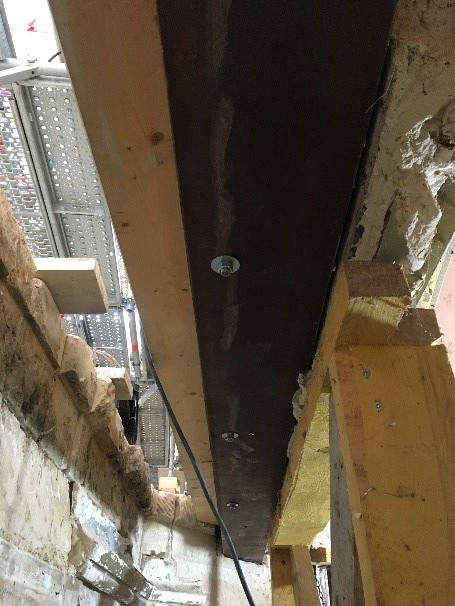

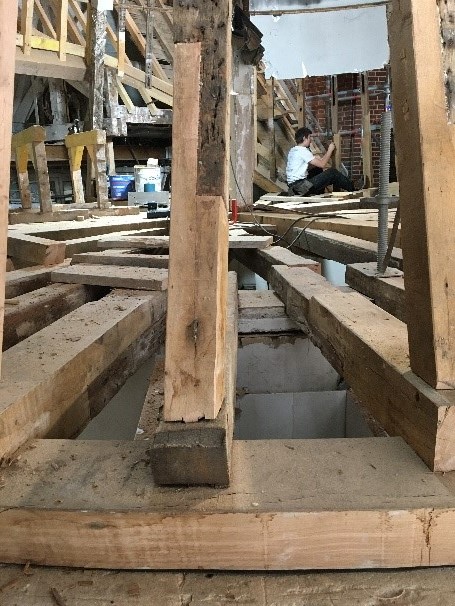

Reprise structurelle de la voûte de la tour carrée en sous œuvre
Avril/septembre 2022

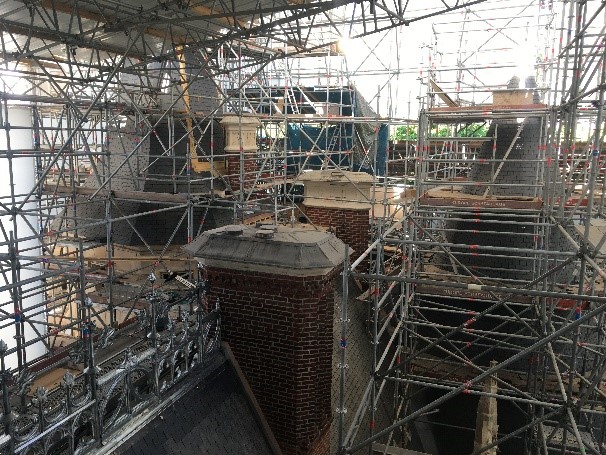

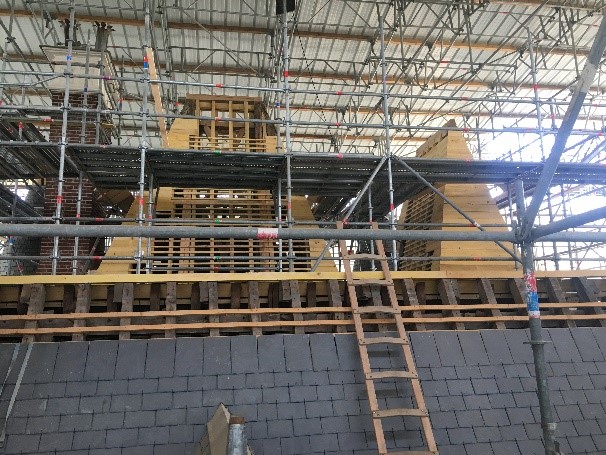

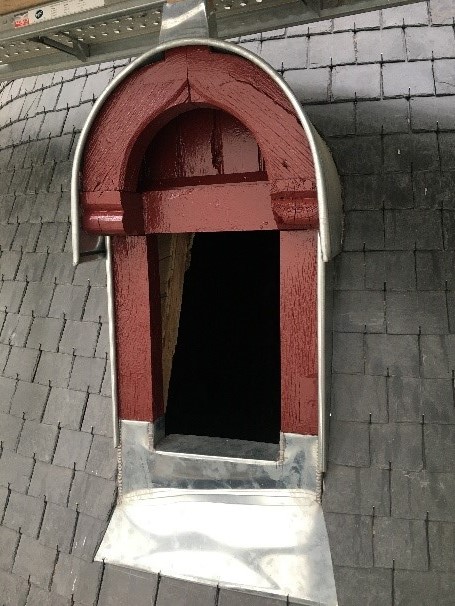

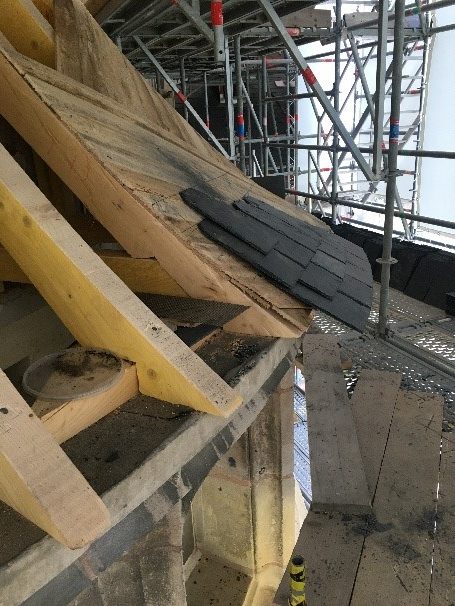

Travaux de couvertures
Mai 2022

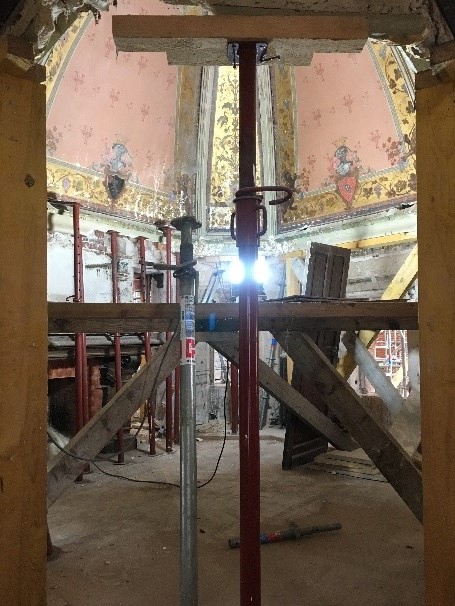

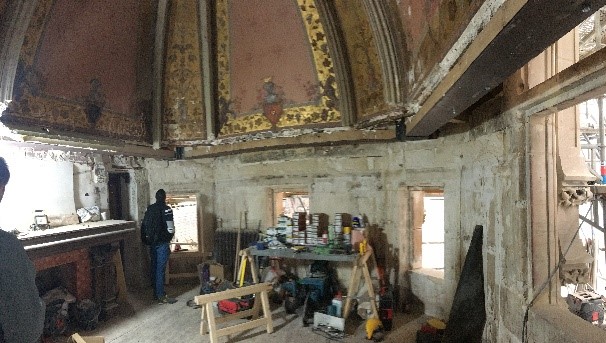

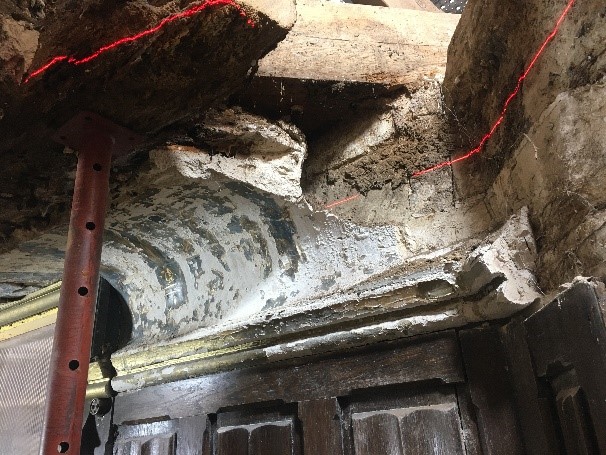

Sauvetage de la tour carrée
Mai 2022 / septembre 2022

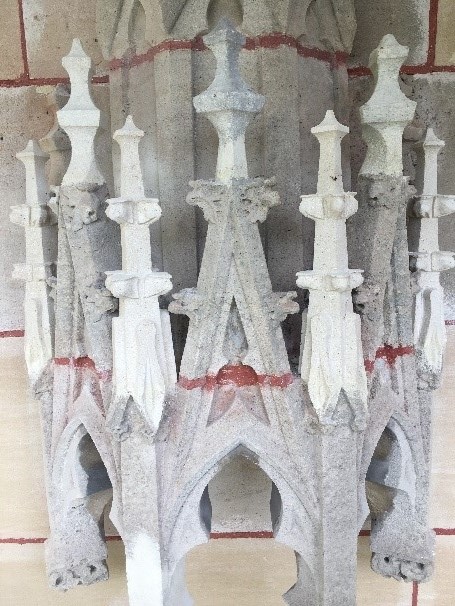

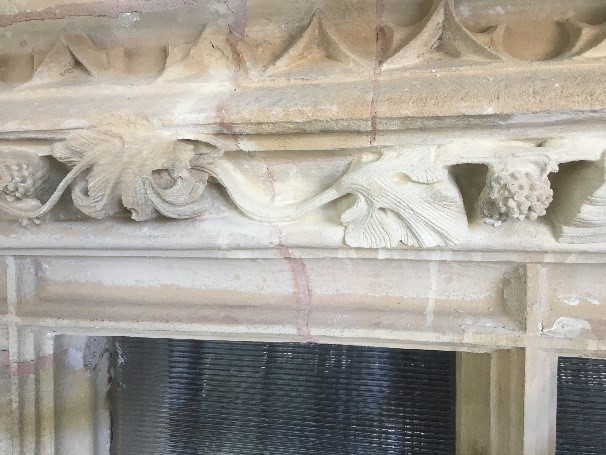

Nettoyage, consolidation et reprises des sculptures
Juillet/octobre 2022

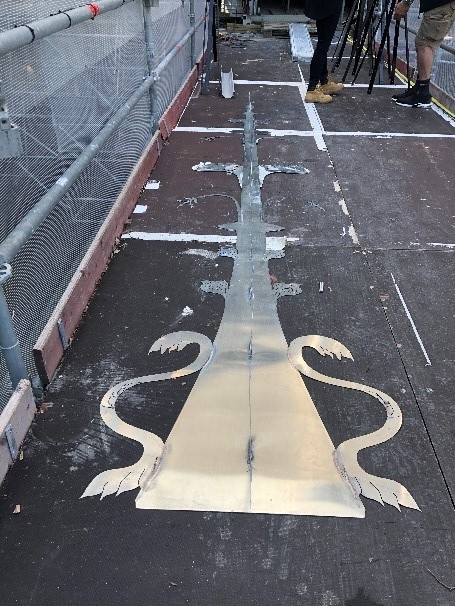

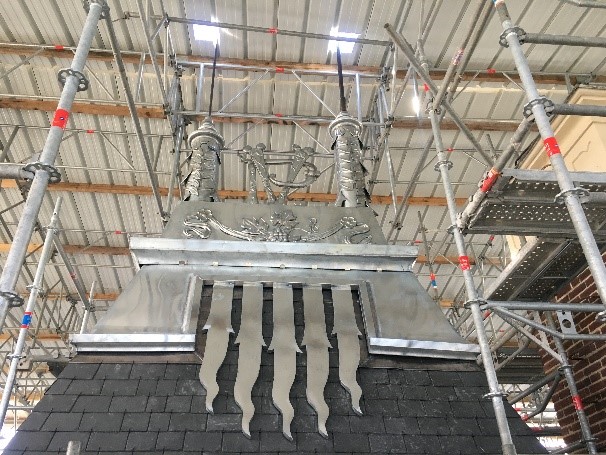

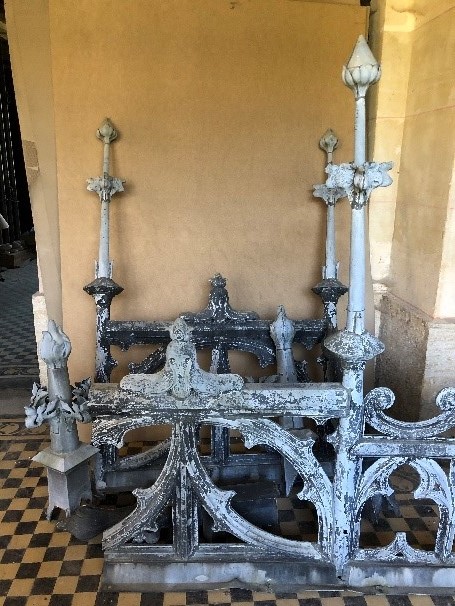

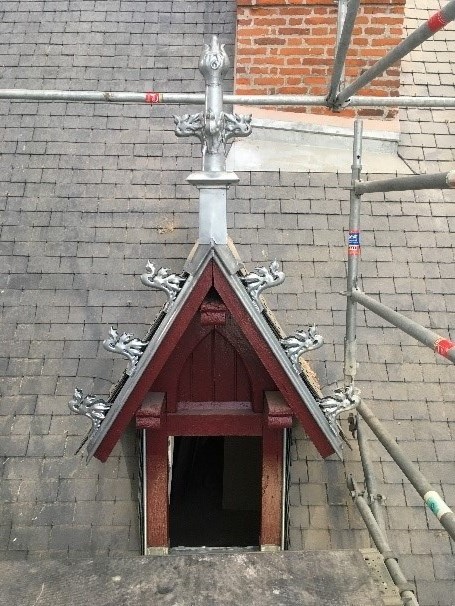

Livraison et pose des premiers ornements de toiture
Septembre 2022

Campagne de rejointoiement et patine
Novembre/décembre 2022

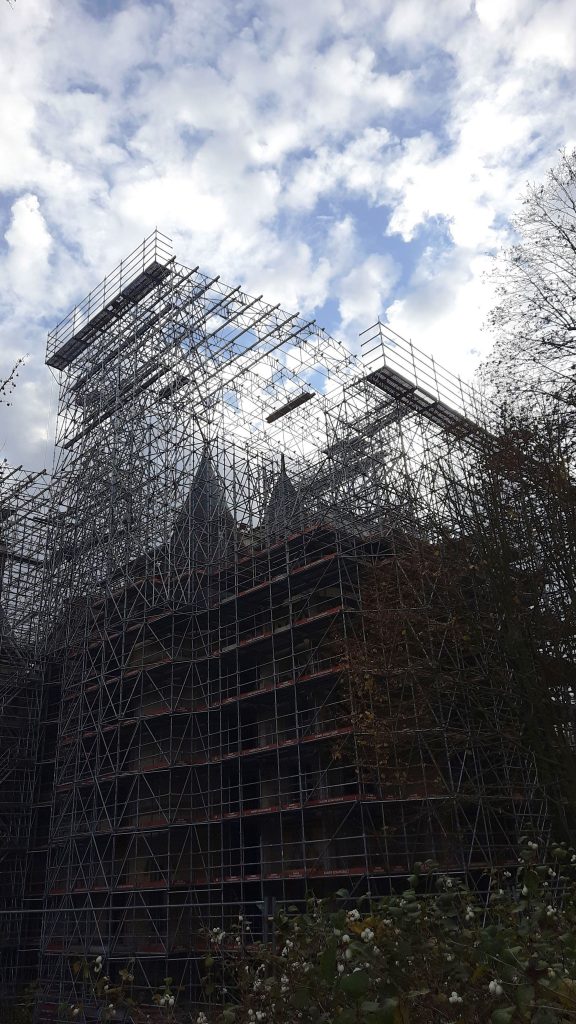

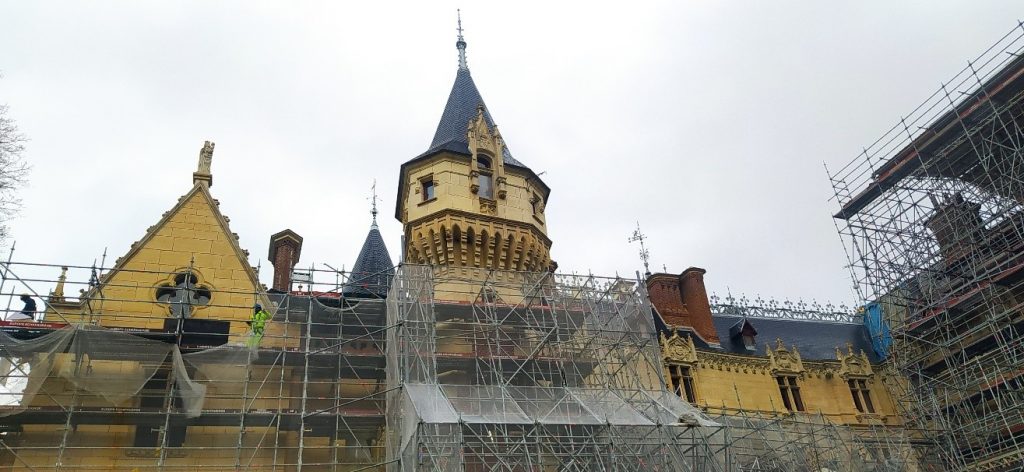

Dépose des échafaudages de la première phase, pose de l’échafaudage de la deuxième phase
